Le dossier technique « Chapes et carrelage » élaboré par la LCA-FFB et ses partenaires fait le point sur les chapes fluides, à base de ciment (CPT 3774-V3) comme à base de sulfates de calcium (CPT 3578-V4), et cloture le chapitre avec le séchage et la mise en service pour la chape ciment, la chape base ciment et la chape base sulfate de calcium.
Séchage et mise en service

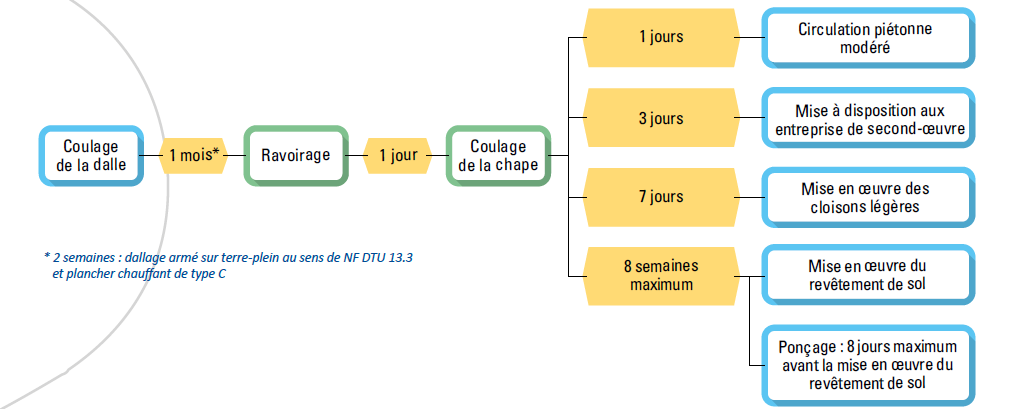

Chape ciment (posé désolidarisée ou flottante)
Points de vigilance
• Conditions générales
- Bâtiment clos couvert ;
- Pas d’exposition directe à l’ensoleillement, aucun courant d’air pendant au moins 24 heures après le coulage et jusque 72 h maximum ;
- Température comprise entre + 5°C et + 30°C ;
- Les cloisons séparatrices d’appartements, les cloisons de distribution (> 150 kg/m linéaire) doivent être réalisées avant la chape.
• Séchage de la chape
- Aération du local possible dès 24 h après le coulage de la chape ;
- Utilisation d’un déshumidificateur possible dès 4 jours après le coulage de la chape.

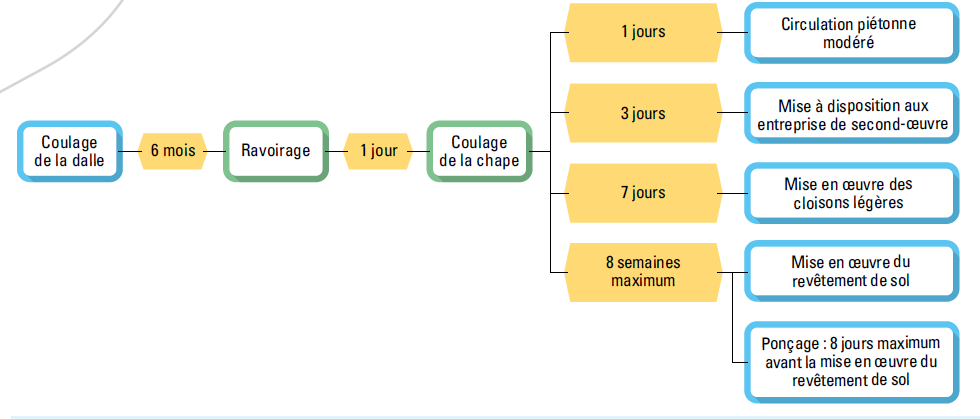

Chape base ciment (pose adhérente)
Points de vigilance
• Conditions générales
- Bâtiment clos couvert ;
- Pas d’exposition directe à l’ensoleillement, aucun courant d’air pendant au moins 24 heures après le coulage et jusque 72 h maximum ;
- Température comprise entre + 5°C et + 30°C ;
- Les cloisons séparatrices d’appartements, les cloisons de distribution (> 150 kg/m linéaire) doivent être réalisées avant la chape.
• Séchage de la chape
- Aération du local possible dès 24 h après le coulage de la chape ;
- Utilisation d’un déshumidificateur possible dès 4 jours après le coulage de la chape.

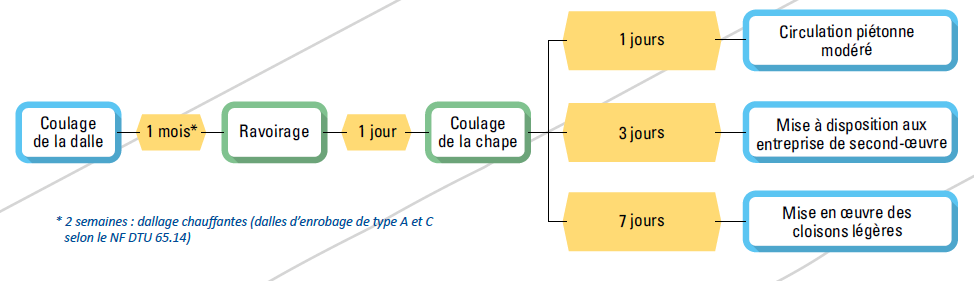

Chape base sulfate de calcium
Points de vigilance
• Conditions générales
- Bâtiment clos couvert ;
- Température du support et du local comprise entre + 5°C et + 30°C ;
- Pas d’exposition directe à l’ensoleillement, aucun courant d’air pendant au moins 24 heures après le coulage ;
- Aucune charge fixe pendant au moins 3 jours.
• Séchage de la chape
- Aération du local possible dès 24 h ou 72 h après le coulage de la chape ;
- Utilisation d’un déshumidificateur possible dès 4 jours après le coulage de la chape.
• Élimination de la pellicule de surface après 24 h de séchage de la chape.

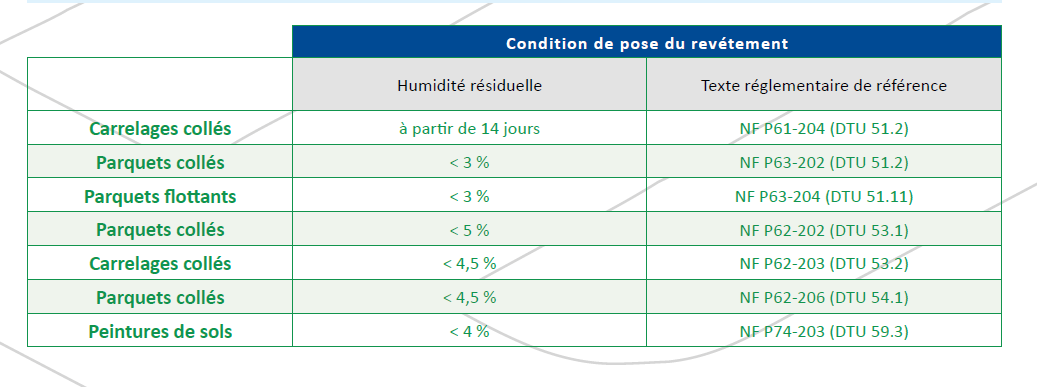

• Mesure obligatoire du taux d’humidité résiduelle de la chape avant la mise en œuvre des revêtements suivant tableau ci-dessous.
